Καλώδιο Ελλάδα-Κύπρος: Συμφωνία υπό Όρους για τα 251 Εκατ. του ΑΔΜΗΕ – De Facto Αναγνώριση 82 Εκατ. από ΡΑΕΚ

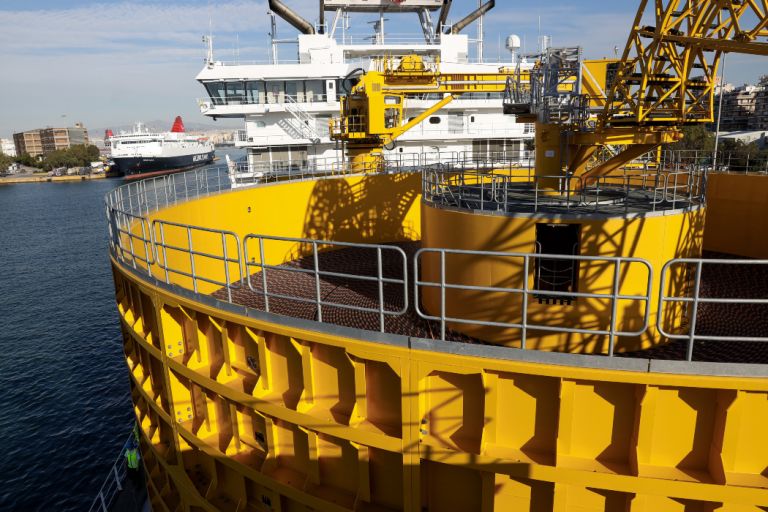

Πηγή Φωτογραφίας: ΕΠΙΣΚΕΨΗ ΤΟΥ ΥΠΟΥΡΓΟΥ ΠΕΡΙΒΑΛΛΟΝΤΟΣ ΚΑΙ ΕΝΕΡΓΕΙΑΣ ΚΩΣΤΑ ΣΚΡΕΚΑ KAI ΤΗΣ ΔΙΟΙΚΗΣΗΣ ΤΟΥ ΑΔΜΗΕ ΣΤΟ ΠΛΟΙΟ ΤΗΣ NEXANS AURORA ΣΤΟΝ ΠΕΙΡΑΙΑ ΠΟΥ ΕΧΕΙ ΑΝΑΛΑΒΕΙ ΤΗΝ ΗΛΕΚΤΡΙΚΗ ΔΙΑΣΥΝΔΕΣΗ ΗΡΑΚΛΕΙΟ-ΑΤΤΙΚΗ (ΠΑΝΑΓΙΩΤΗΣ ΣΤΟΛΗΣ / EUROKINISSI)
Η διακρατική σύγκρουση για το ηλεκτρικό καλώδιο διασύνδεσης Ελλάδας-Κύπρου-Ελλάδας-Ισραήλ (GSI) παίρνει «ανασα» με μερική συμφωνία υπό όρους, μετά σύσκεψη στις 17 Οκτωβρίου 2025 στο ΥΠΕΝ υπό τον υφυπουργό Νίκο Τσάφο, με ΡΑΑΕΥ, ΡΑΕΚ και ΑΔΜΗΕ. Η Κύπρος αναγνωρίζει de facto 82 εκατ. ευρώ δαπανών, ενώ τα υπόλοιπα 169 εκατ. (από 251 εκατ. συνολικά) επανεξετάζονται το 2027. Το 25 εκατ. ευρώ από διακρατική συμφωνία καταβάλλεται αρχές 2026, με ΑΔΜΗΕ να προσφεύγει ήδη σε κυπριακά δικαστήρια για μη αναγνώριση. «Προσωρινή εκτόνωση – όχι λύση», λένε πηγές, καθώς η ρήξη προκλήθηκε από δηλώσεις Χριστοδουλίδη για «εκβιασμούς» (Σεπτέμβριος 2025), αλλά η συμφωνία αποφεύγει κρίση. Η ΡΑΕΚ επιμένει σε μεθοδολογία ελέγχου, με ΑΔΜΗΕ να βλέπει «οικονομική έκθεση» αν σταματήσει το έργο. Το 2027, τελικός έλεγχος δαπανών (2025 ρυθμιστική περίοδος) θα κρίνει το μέλλον του 1,9 δισ. ευρώ έργου.
Η Συμφωνία: Πλαίσιο Μεθοδολογίας και De Facto Αναγνώριση
Η σύσκεψη κατέληξε σε «κοινή γραμμή» ρυθμιστών: ΡΑΕΚ αναγνωρίζει 82 εκατ. ευρώ δαπανών, καλύπτοντας ρευστότητα για 2026-2028, ενώ τα 169 εκατ. «παγώνουν» για 2027 εκκαθάριση. Το 25 εκατ. ευρώ από διακρατική συμφωνία (2019) καταβάλλεται 2026, εγκριθέν από DG Competition ΕΕ. Ο ΑΔΜΗΕ προσφεύγει σε κυπριακά δικαστήρια για μη αναγνώριση 251 εκατ., με ΡΑΕΚ να ετοιμάζει απάντηση. Πηγές: «Συμφωνία αναγκαία για πτώση τόνων – όχι για έναρξη εργασιών». Η ΡΑΑΕΥ συμφωνεί με ρυμική απόφαση, ευθυγραμμιζόμενη με ΡΑΕΚ για μερική αναγνώριση και εκκαθάριση 2027.
Ο Προβληματισμός του ΑΔΜΗΕ: Κίνδυνος Οικονομικής Έκθεσης
Ο ΑΔΜΗΕ υποστηρίζει ότι με 82 εκατ., αν σταματήσει το έργο, χάνει 169 εκατ., δημιουργώντας «οικονομική έκθεση» (80 εκατ. κίνδυνος). Το 25 εκατ. θεωρείται «παράνομη κρατική ενίσχυση» χωρίς έγκριση δαπανών. Η ΡΑΕΚ αντέκρουσε: «Πάγιο από διακρατική – εγκριθέν από DG Competition». Η προσφυγή, πολυσέλιδη, περιλαμβάνει επιχειρήματα για 251 εκατ. δαπανών (CAPEX 572 εκατ. για 2025). Η ΡΑΑΕΥ δίνει προσωρινή έγκριση 7 εκατ. ρυθμικά εσόδων, με εκκαθάριση 2027. Το έργο, 1,9 δισ. ευρώ, στοχεύει 2 GW, μειώνοντας εξάρτηση από Τουρκία (80% ρεύμα).
Η Ρήξη και η Πολιτική Διάσταση: «Εκβιασμοί» Χριστοδουλίδη
Η ένταση ξεκίνησε Σεπτέμβριος 2025 με Χριστοδουλίδη για «εκβιασμούς» ΑΔΜΗΕ, προκαλώντας παρέμβαση Μητσοτάκη. Η σύσκεψη (17/10) αποκλιμάκωσε, με ΡΑΕΚ να επιμένει σε μεθοδολογία ελέγχου (80 εκατ. για ρευστότητα). Πηγές: «Διαφωνία δεν λύνει – κλείνει εκκρεμότητες». Το 2025, ΡΑΑΕΥ έδωσε CAPEX 572 εκατ., με ΡΑΕΚ να δεσμεύεται για 25 εκατ. ετησίως. Η εκκαθάριση 2027 βασίζεται σε πραγματικά στοιχεία/παραστατικά.
Προσωρινή Αποκλιμάκωση για GSI
Η συμφωνία, με 82 εκατ. de facto και 2027 εκκαθάριση, αποκλιμακώνει ρήξη, αλλά δεν ξεκινά εργασίες. Με προσφυγή ΑΔΜΗΕ και 25 εκατ. 2026, το έργο προχωρά διστακτικά. Η ΡΑΕΚ: «Διασφαλίζουμε σταθερότητα». Το 2027 θα κρίνει – και η Ελλάδα-Κύπρος ελπίζει σε «μερική λύση».
Πηγή: Pagenews.gr
